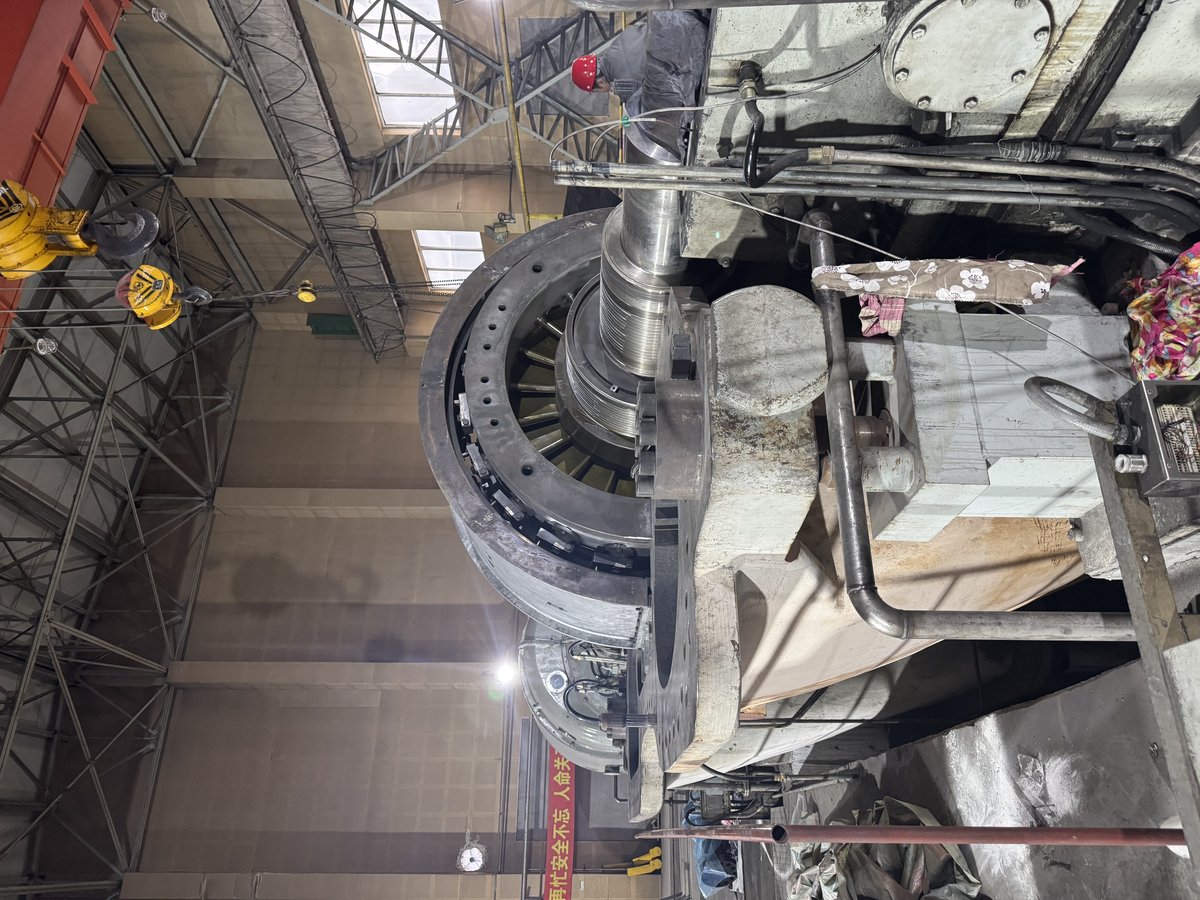

高炉定修窗口往往以小时计算,TRT 机组的轴端密封改造能不能在 3-7 天内安全完成,直接决定改造方案能不能落地。很多钢厂动力车间不是不相信指式密封的技术优势,而是担心停机时间不可控、施工组织没经验、验收标准不清楚。本文把我们在多个 TRT 现场做过的密封改造项目整理成一套可复用的施工组织与验收清单,供有改造计划的厂家参考。

一、停机前的三项前置准备:把不确定变成确定

真正占用高炉停机时间的只有现场施工那几天,但成败往往取决于停机前的工作是否做扎实。我们建议至少提前 4-6 周启动三项准备:

关于改造前的选型决策,可以参考我们之前整理的《TRT轴端密封选型指南》,把工况参数和密封形式匹配清楚后再进入施工阶段。

二、标准停机施工流程:5 天怎么排

以一台典型 200-500kW 级高炉煤气 TRT 机组为例,指式密封改造的标准停机窗口一般按 5 天排期,也可以压缩到 3 天或放宽到 7 天。我们的常用排期如下:

如果高炉定修窗口只有 3 天,可以把第 1 天的清理工作提前到不停机状态下完成(需确认安全条件),把第 4、5 天合并;如果窗口充裕到 7 天,则建议增加一天用于动态复测和人员培训。

三、决定成败的四个质量控制点

指式密封本身可靠性高,但现场施工不规范照样会出问题。根据我们的经验,以下四个质量控制点最容易被忽视:

这些细节在《轴流透平机TRT密封改造实录》中有具体案例对应,那台机组原碳环密封 9 个月停机 11 次,改造后泄漏量降幅达到 96%。

四、验收与投运:不能只看"不漏"

验收不是简单地看现场有没有煤气味,而是要有可量化的指标。我们建议按三级验收:

只有三级验收全部通过,改造才算闭环。如果只做到"不漏就签字",后续复发风险会高很多。

五、把改造成果变成长期资产

验收完成不是终点。我们建议把改造后的密封系统纳入机组健康管理:每周记录泄漏量趋势,每月比对轴端温度与振动,每季度校验密封气差压调节阀。当泄漏量连续两周上升超过 20% 时,提前安排检查而不是等报警。

另外,运行数据的积累对优化后续改造方案非常有价值。比如同一型号 TRT 机组在不同高炉煤气含尘量下,密封气消耗量可能差 30% 以上。把这些数据反馈给密封厂家,下一台机组的密封气设计就更准确。

关于如何从"被动维修"转向"主动防控",我们在《TRT轴端密封如何从"被动维修"走向"主动防控"》一文中有更系统的维护策略;想了解改造前的漏气诊断方法,可以参考《TRT轴端密封漏气诊断与现场治理实操指南》

结语

TRT 密封改造不是换一个密封件那么简单,而是一项需要在停机窗口、施工质量、验收标准三个维度同时受控的系统工程。前期准备做充分、施工流程标准化、验收指标可量化,才能把指式密封的理论优势真正变成现场五年免检修的运行记录。
